长电大修进行时


长电大修进行时






    长电
4#机组检修A修自1015日开始,计划时间60天,现正在如火如荼进行之中。

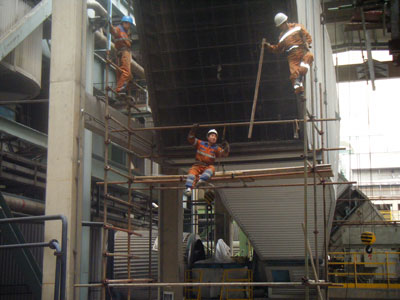

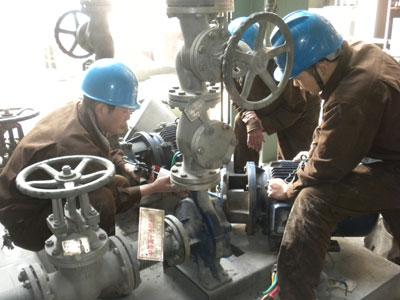

本次A修,在4#机组的汽机、锅炉、脱硫等项目全面展开,长电项目部主要承担的检修任务分别为:4#机整体的架子搭设、保温班组对管道及锅炉部分改造的设备保温拆除和后期的恢复,零星用工主要是外派给检修班组,辅助作业和零星的清理工作等,零星油漆是在这次检修中对部分脱落的油漆,重新的进行喷涂。机电项目部在4#A修中的检修任务:燃油系统、风烟系统、制粉系统、新增整体解体大修炉子密封风机、小机A\B油系统、4#机整体管道支架调整。

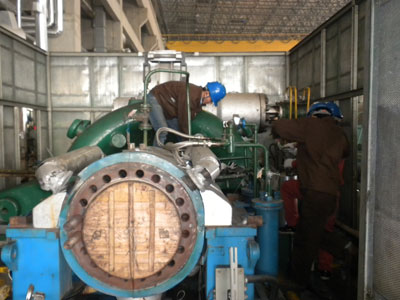

机电项目部在王新忠的带领下,派出15人左右参与小机整体解体大修作业,经过努力,本次汽机小机AB油系统整体解体大修到1120日已经完成,现正准备进入调试阶段,进展顺利。长电项目部派出的各个工作小组,各项工程也在顺利推进之中。      (长电项目部   高学峰)

作者: 京兴企业
